湖北蓝天盐化有限公司府河矿区采卤改造顺利竣工试运行
日期:2023-02-17 作者: 蓝天公司 点击次数:
分享到:

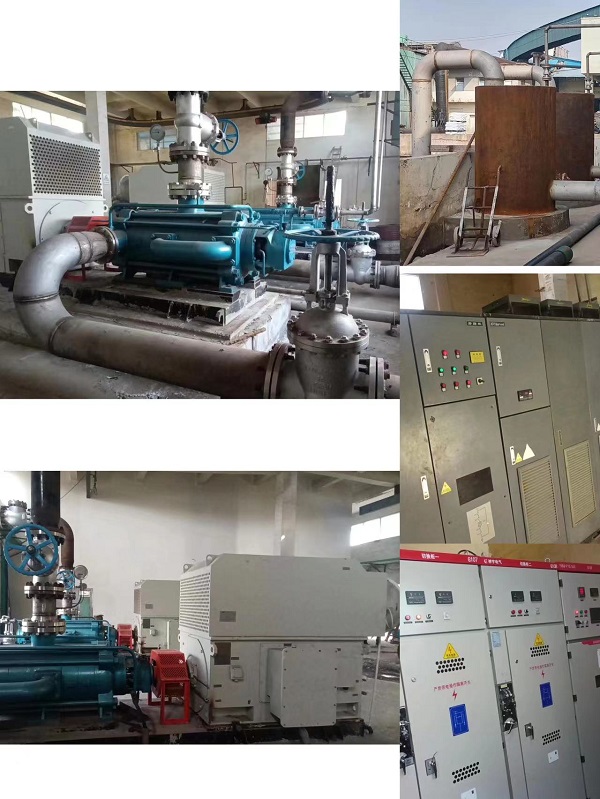

府河7#、8#盐井钻井施工、配套管道敷设及采卤装置系统性改造项目顺利竣工试运行 ,本项目总耗时三个月时间。

云顶集团(中国区)有限公司 - 官方网站

原西部泵房采卤设备老化严重 ,单位卤水电耗高 ,增加盐井数量后 ,设备不能满足当前采卤的要求 ,需增加采卤泵 ,加之原采卤管道使用的是普通碳钢材质 ,腐蚀泄漏现象严重 ,污染造成的赔偿损失大 ,需要更换使用耐腐蚀的石油套管。为了解决以上的问题 ,同时兼顾公司的长期发展规划 ,更换部分井组的管道 ,将西部采卤设备安装在循环水泵房 ,采卤采用单泵对多井 ,变频调节注水量的模式进行。整个项目新增二台采卤泵配套高压电机、五台高压配电柜 ,利旧一台高压变频器、两台低压配电柜 ,配套配电房扩建工程 ,计划总投资约172.7万元 ,该项目新增配电设备28.4万元 ,采卤泵及电机78万元 ,管道阀门25万元 ,管道及设备安装费用22.8万元 ,设备利旧修复8.5万元 ,土建10万元。其中 ,高压变频器是利用公司闲置的高压变频器利旧修复节约20余万元 ,实现了降本增效目的 ,项目实际投资约152.7万元 ,达到预计目标值。

项目投运后 ,由原来单对井单采模式 ,改为一泵采三对井的模式 ,提升采输卤量满足生产需求 ,可节约设备运行、维护费用 ,降低采卤能耗。
